Metodologia Scrum
Desenvolupament de software
- El desenvolupament de software és la programació, la documentació, les proves (tests) i la correcció d'errors informàtiques necessàries per crear i mantenir aplicacions.
- Això dona com a resultat un producte de software.
- Es refereix al procés estructurat i planificat d'escriure i mantenir el codi font, però en un sentit més ampli del terme.
- Les metodologies de desenvolupament més importants són:
- Metodologia "Waterfall"
- Metodologia "Agile", per exemple, Scrum.
Fases del procés de desenvolupament de software
- La majoria de metodologies comparteixen alguna combinació de les fases següents del desenvolupament de software:
- Anàlisi de requisits: documentació de les necessitats del client
- Disseny: elecció de la tecnologia, disseny de l'arquitectura del projecte i dels seus components
- Implementació/codificació: programació del codi del projecte
- Proves: tests, intentar detectar imperfeccions per tal de corregir-les
- Desplegament: instal·lació, o totes les activitats que fan que un sistema de software estigui disponible per al seu ús
- Manteniment: ajuda, servei tècnic, millora del software

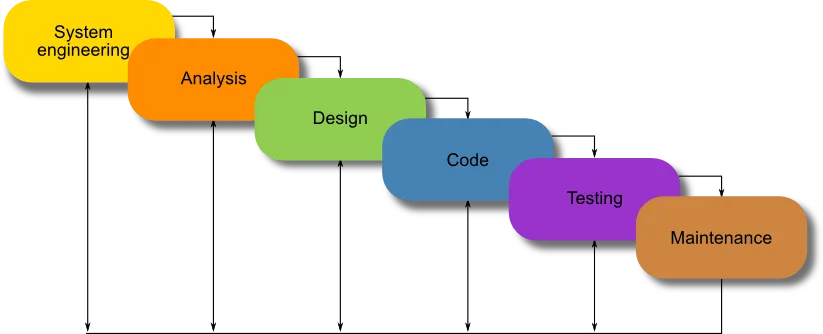

Model Waterfall (cascada)

Exemple de metodologia àgil: SCRUM
- Les metodologies de desenvolupament de software àgil es basen en l'adaptabilitat a qualsevol canvi per augmentar les possibilitats d'èxit d'un projecte.
- Scrum és un marc de treball àgil per desenvolupar, lliurar i mantenir productes complexos.
- L'objectiu és desenvolupar i crear un producte en un període determinat, on un equip format per persones diferents treballa junt per assolir un objectiu comú.
- Es basa en la premissa que, durant el desenvolupament del producte, els clients canviaran d'opinió sobre allò que volen i necessiten.
- Accepta que el problema no està completament comprès ni definit.
- Se centra a maximitzar la capacitat de l'equip per lliurar ràpidament en el temps previst i respondre a necessitats d'última hora.

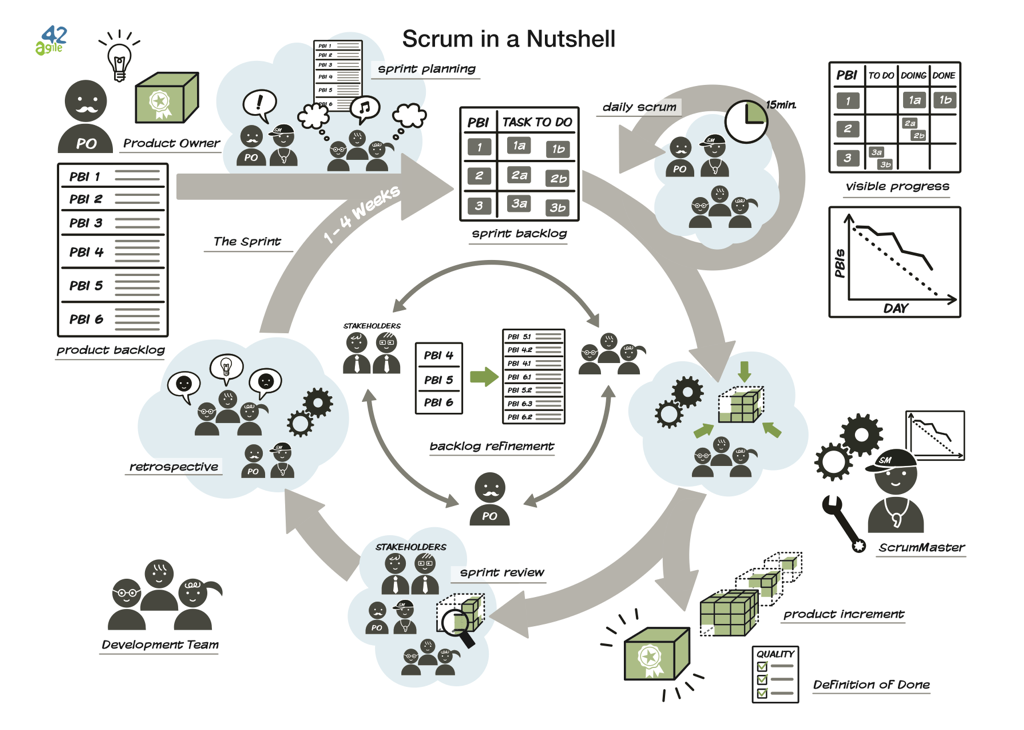

Introducció a Scrum
SCRUM, una metodologia àgil
Fases, documents i rols de la metodologia Scrum

Scrum: sprint
- Un Sprint (o iteració) és la unitat bàsica de desenvolupament en Scrum
- La durada és d'entre una setmana i un mes
- Comença amb un esdeveniment de planificació de l'sprint (sprint planning) que estableix un objectiu d'sprint
- Acaba amb una revisió de l'sprint (sprint review) i una retrospectiva de l'sprint (sprint retrospective), on es revisa el progrés per mostrar-lo als interessats i s'identifiquen lliçons i millores.
Scrum: rols
- Product Owner
- Representa les parts interessades (stakeholders) i la veu del client
- És responsable de maximitzar el valor del producte resultant del treball de l'Equip de Desenvolupament
- Scrum Team (equip de desenvolupament)
- Responsable de lliurar les diferents parts del producte dins els períodes establerts (Sprint)
- Scrum Master
- Elimina els obstacles que impedeixen que l'equip assoleixi l'objectiu de cada sprint
- No és el líder de l'equip (ja que aquest és autoorganitzat), però actua com a protecció entre l'equip i qualsevol influència que el distregui

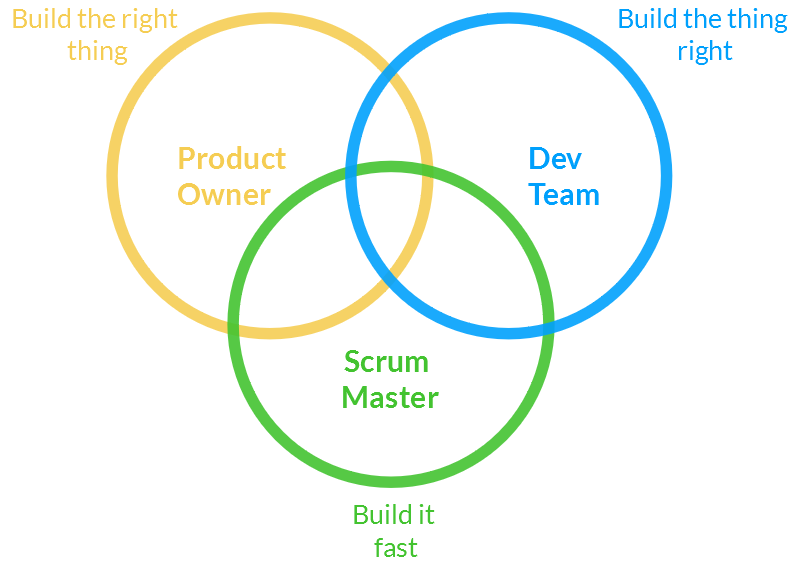

Rols d'Scrum

Scrum: reunions
- Daily Scrum
- Cada dia de l'Sprint es fa una reunió sobre l'estat del projecte, normalment a primera hora del dia.
- Esdeveniment limitat a 15 minuts
- Es responen tres preguntes: "Què vaig fer ahir?", "Què faré avui?", "Hi ha algun impediment que m'impedeixi assolir l'objectiu de l'Sprint?"
- Reunió de Planificació de l'Sprint (Sprint Planning)
- A l'inici de l'Sprint, aquesta reunió planifica la feina que s'ha de dur a terme
- Reunió de Revisió de l'Sprint (Sprint Review)
- Al final de l'Sprint, per revisar la feina que s'ha completat i la que no
- Retrospectiva de l'Sprint (Sprint Retrospective)
- Al final de l'Sprint, per identificar els aspectes positius i aquells que cal millorar per optimitzar el rendiment de l'equip
Estimació i planificació àgil
Scrum: documents
- Product backlog
- Conté descripcions genèriques dels requisits, de les funcionalitats desitjables, dels errors existents a resoldre, etc.
- Es prioritza segons els criteris del Product Owner
- Sprint backlog
- Defineix les tasques necessàries per dur a terme els requisits assignats a l'Sprint actual
- Les tasques han de ser prou detallades perquè la seva durada sigui curta (p. ex., menys de 2 dies)
- Sprint burn-down chart
- Mesura el nombre de requisits del Product Backlog assignats a l'Sprint actual que encara estan pendents de finalitzar
---v

El Backlog i les User Stories
- El Product Backlog és una llista ordenada de tot el que pot ser necessari per al producte. És l'única font de requisits per a qualsevol canvi que es vulgui fer al producte.
- El manté i li assigna prioritats el Product Owner
- Pot contenir funcionalitats, millores, errors a corregir, tasques tècniques, etc.
- Els elements del backlog solen escriure's com a User Stories (històries d'usuari), una manera concisa de descriure una funcionalitat des del punt de vista de l'usuari.
---v
Format típic d'una User Story
"Com a [tipus d'usuari], vull [una acció], per tal de [un benefici]"
📌 Exemple:
"Com a usuari registrat, vull poder restablir la meva contrasenya, per tal de recuperar l'accés si l'oblid."
---v
Bones pràctiques per escriure User Stories (INVEST)
- (I)ndependent: que no depengui d'altres stories
- (N)egociable: pot canviar-se abans de ser desenvolupada
- (V)aluable: aporta valor a l'usuari
- (E)stimable: es pot estimar l'esforç que comporta
- (S)mall: prou petita per ser desenvolupada dins un Sprint
- (T)estable: es pot comprovar si s'ha completat correctament
Avantatges de Scrum
- Flexibilitat per al canvi
- Reducció del temps per poder veure el producte, fins i tot sense estar acabat
- Millor qualitat del software
- Millor productivitat
- Millors estimacions de temps
- Reducció de riscos
